где Мср – масса соломы в кормораздатчике при объеме кузова 10 м3 и объемной плотности соломы с= 30 кг/м3 составляет 300 кг;

ср– производительность кормораздатчика при подаче 1,8 кг/пог·м и скорости 1,67 км/ч составляет 3 т/ч.
Продолжительность загрузки соломы в кормораздатчик определяется производительностью погрузчика, в качестве которого используется фуражир ФН-1,4 (подача 3–4 т/ч), и емкостью кузова кормораздатчика. Она составит:

∙
пог = с = 0,07 ч, (11.13)
зр
Тогда время цикла составит:

Тц = пог + рх + хх + рз = 0,4 ч.
Определим количество циклов в смену:

ц = П + М ∙ с1 = 5,2 + 0,528 = 19,0. (11.14)
с 10 ∙0,03
где П + Мс – масса соломы, используемой для приготовления смеси, т.
Производительность одного кормораздатчика будет равна:

∙
с
рк = = 10 ∙0,03 = 0,75 т/ч. (11.15)
Тц 0,4
Необходимое количество кормораздатчиков:

5,728
=
кр = П + Мс1 = 0,95. (11.16)
Тсм ∙ 8,0 ∙0,75
рк
Принимаем кр= 1 при продолжительности смены 8 ч. Хранение соломы, используемой в качестве подстилки, а также для приготовления органических удобрений, осуществляется в хранилище. Объем хранилища составит:

хр = Мс = 1202,9 = 20740 м 3 , (11.17)
0,058
рс
где Мс – масса соломы, используемой на подстилку и для приготовления удобрений, составляет 1202,9 т; рс– объемная плотность соломы в скирде, составляет 58 кг/м3 [14].
При высоте скирда, равной 6,0 м, площадь хранилищ составит:

хр
р = Н = 20740 6 = 3457 м 2 . (11.18)
При массе скирда 100 т их общее количество составит 12, 4 из них примыкают к площадке компостирования, а 8 находится в местах заготовки соломы.
Тогда общая площадь хранилищ с улучшенным покрытием составит:

у = Н ∙ηуих = 6 ∙0,75 ∙0,058400 = 1700 м 2 . (11.19)
где ηих – коэффициент использования площади соломохранилища, равный 0,75.
Исходя из выполненных расчетов, принимаем для хранения рассыпной соломы четыре хранилища по типовому проекту 817271.92.
Каждая секция карантинной емкости через дренажную систему связана с жижесборником. Его емкость должна обеспечивать прием дождевых и талых вод от секций карантинных емкостей.
Площадь секции карантинной емкости с примыкающими подъездами составляет 4,2×50×1,20 = 252 м2 . Среднее количество осадков в зимний период в Краснодарском крае составляет 100 мм. Тогда объем секции жижесборника с учетом выгрузки его в течение месяца составит 25,2 м3 . Исходя из этого, принимаем четыре жижесборника объемом 25 м3 каждый по типовому проекту 815-43.

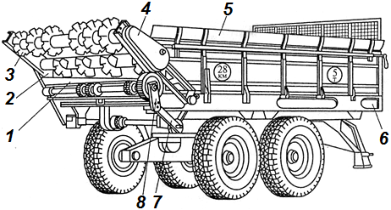

Транспортирование компонентов и укладку штаб е лей осуществляет транспортно-технологическая машина РО У -6М (рисунок 11.2) в агрегате с трактором МТЗ 1221.



-
1 – цепочно-планчатый транспортер; 2 – измельчающий бар а бан;
-
3 – разбрасывающий барабан; 4 – защитный кожух передачи; 5 – н адставной борт кузова; 6 – натяжное устройство; 7 – шатун; 8 – кором ы сло
При среднем расстоянии перевозок = 0,25 км и скорости транспортирования на холостом и рабочем ходу = 5км/ч продолжительность перевозок составит:

рх = хх = = 0,05 ч. (11.20)
Продолжительность погрузки смеси определяется производительностью погрузчика ПЭ-0,8Б и емкостью тра н спортнотехнологической машины

м ∙ см
пог = = 6 ∙0,38 = 0,03ч, (11.21)
80
пог
где м– объем кузова транспортно-технологической маш ины, равный 6 м3 ;
см– объемная плотность смеси, равная 0,38 т/м3;

пог– массовая производительность погрузчика-экска ватора, равная 80 т/ч.
Продолжительность укладки штабеля определяетс я зависимостью:
